顶升吊装操作培训VR展示系统,运用三维可视化、VR技术、交互等技术把顶升气囊和吊装的操作过程在计算机上直观展现出来,使相关工作人员能够方便快速了解顶升和吊装的过程与使用方法。系统的主要功能模块有:顶升气囊操作模块、吊装操作模块。系统主菜单界面如下图所示:

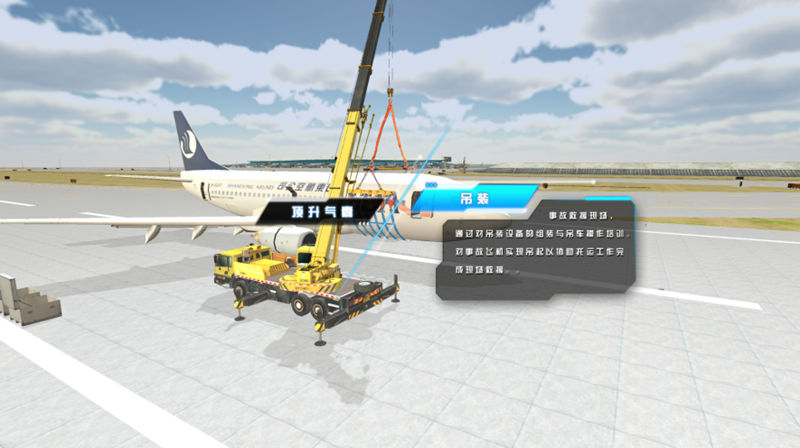

系统主菜单界面
视点滑过“顶升气囊”和“吊装”按钮时,显示相应的说明。
1. 顶升气囊培训模块
在主菜单界面中点击“顶升气囊”按钮,进入顶升气囊培训模块。
在顶升气囊培训模块中,系统会以三维动画的形式自动展示顶升气囊的操作步骤。具体操作步骤见3.1顶升气囊操作。
界面中有提示文本信息、重置按钮、返回按钮、暂停/继续按钮、退出按钮。其中:
提示文本信息以文字形式对正在进行的步骤说明;
点击“重置”按钮重新开始顶升气囊培训;
点击“返回”按钮返回系统主菜单界面;
点击“暂停”按钮暂停培训,同时按钮变为“继续”;
点击“继续”按钮继续培训,同时按钮变为“暂停”
点击“退出”按钮退出系统。

顶升气囊培训界面
2. 吊装培训模块
在主菜单界面中点击“吊装”按钮,进入吊装培训模块。
在吊装培训模块中,系统会以三维动画的形式自动展示吊装的操作步骤。具体操作步骤见3.2吊装操作。
界面中有提示文本信息、重置按钮、返回按钮、暂停/继续按钮、退出按钮。其中:
提示文本信息以文字形式对正在进行的步骤说明;
点击“重置”按钮重新开始顶升气囊培训;
点击“返回”按钮返回系统主菜单界面;
点击“暂停”按钮暂停培训,同时按钮变为“继续”;
点击“继续”按钮继续培训,同时按钮变为“暂停”
点击“退出”按钮退出系统。

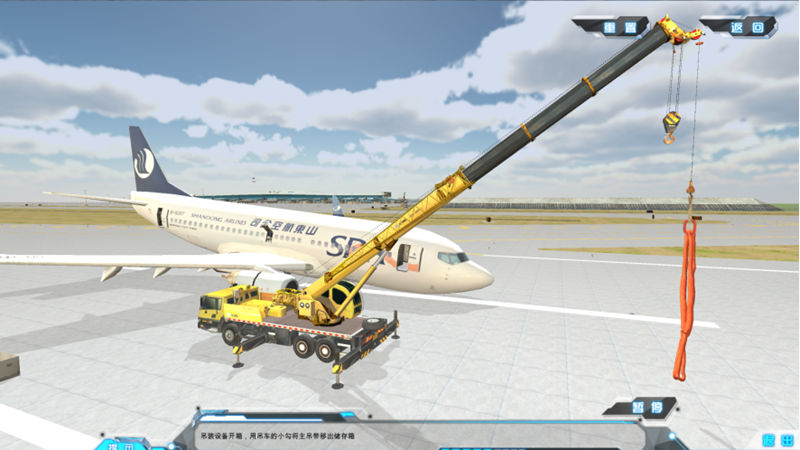

吊装培训界面
3. 附件
3.1顶升气囊操作
第一步,设备出库:
1 人工将空气压缩机拖出仓库,由叉车拖到事故现场。
2 人工将装有顶升气囊、充气软管和其他设备箱子的板车拖出仓库,由叉车拖到事故现场。
第二步,设备卸车:
各种设备由叉车从板车上卸放至事故飞机旁。
第三步,设备开箱:
用撬杠将所有设备箱子上的固定扣卸下,拆除箱体木板取出设备。
第四步,设备组装
1组装二级分配器。
2组装顶升气囊:
一套气囊共有5组,每组有3层,每个充气孔都有标号,观察气囊侧面充气孔的方向,所有充气孔应统一朝向充气机。
找准方向后,按1-15顺序,抬出第一组气囊,平铺展开在飞机前轮后侧一定距离处,并在4个毛毡处垫上4个隔离垫,防止两组气囊间的毛毡粘上不利于对齐两组气囊,气囊对不整齐,充气之后就会倾斜不稳固。然后抬出第二组气囊放到第一组上方,看侧面的把手对齐后,将第一组上的4个隔离垫撤出,放到第二组上,再抬出第三组气囊,调整对齐后,将第二组上的4个隔离垫撤出,放到第三组上…依次将五组气囊按顺序组装完成。
组装好的气囊保持与飞机的高度距离在1米8左右。
气囊组装好之后,将充气嘴拧到气囊的充气孔上。
第五步,连接充气管
用充气软管依次连接空气压缩机---一级气体分配器---二级气体分配器。
然后充气软管将15个充气孔与二级分配器连接好。
第六步,顶升飞机:
1启动空气压缩机,打开充气阀。
2操作二级分配器开始给气囊充气。此时注意观察气囊左右两边的充气状态和飞机状态
3看二级分配器上的压力表的值,读数稳定在0.05即可。
4气囊将飞机顶升到平板拖车能够进入机头下方处时,即顶升工作完毕。
第七步,设备收回:
顶升气囊设备操作完成,将气囊充分放气后与各组件收纳存箱。
3.2吊装设备操作
第一步:吊车开到事故飞机适合操作的一侧,放出支撑杆将车体固定好。
第二步:吊装设备开箱,用吊车的小勾将主吊带移出储存箱。
第三步:将主吊带吊环挂到吊车的主勾上。
第四步:用55吨卸扣连接主吊带与主梁。
第五步:将25吨卸扣组合连接到主梁的下方。共有4个25吨卸扣组合。
第六步:吊车将已连接好的主吊带、主梁、25吨卸扣组合,吊起略微离地。
第七步:连接25吨卸扣组合与副梁。注意:25吨吊钩组合中的链条不能扭曲,否则承重后会有扭力,存在断裂隐患。
第八步:吊车将已连接好的部分吊起,略微离地。
第九步:安装吊钩滑车,将吊钩滑车连接到副梁的钢丝锁上。依次安装2个副梁共安装12个吊钩滑车。
第十步:机体吊带平铺至飞机前轮后侧一定距离处,操作吊车将组装好的吊装设备移到遇险飞机机头上方,机体吊带依次连接到吊钩滑车的吊钩上。最后吊车将机头慢慢吊起。使平板拖车能够进入机头下方处时,即吊装工作完毕。
